Με γοργούς ρυθμούς προχωρούν τα έργα ηλεκτρικής διασύνδεσης της Κρήτης
Με γοργούς ρυθμούς προχωρούν τα έργα ηλεκτρικής διασύνδεσης της Κρήτης

«Το καλοκαίρι του 2025 θα είμαστε έτοιμοι για την εμπορική χρήση και του μεγάλου καλωδίου» τόνιζε μιλώντας σε δημοσιογράφους ο Διευθύνων Σύμβουλος του Ανεξάρτητου Διαχειριστή Μεταφοράς Ηλεκτρικής Ενέργειας Μάνος Μανουσάκης, χωρίς ωστόσο να φαίνεται και τόσο σίγουρος για τον ισχυρισμό του.

Κι αυτό γιατί, πίσω από την βεβαιότητα του εκπροσώπου του Ανεξάρτητου Διαχειριστή «κρύβονταν» μια σειρά παραμέτρων που θα μπορούσαν να οδηγήσουν τα πράγματα σε … ύφαλο. Παρ’ όλα αυτά, τα στελέχη του ΑΔΜΗΕ που είναι ιδιαίτερα αισιόδοξα από τη φύση τους θεωρούν ότι παρά τις δυσκολίες όλα μπορούν να πάνε καλά.

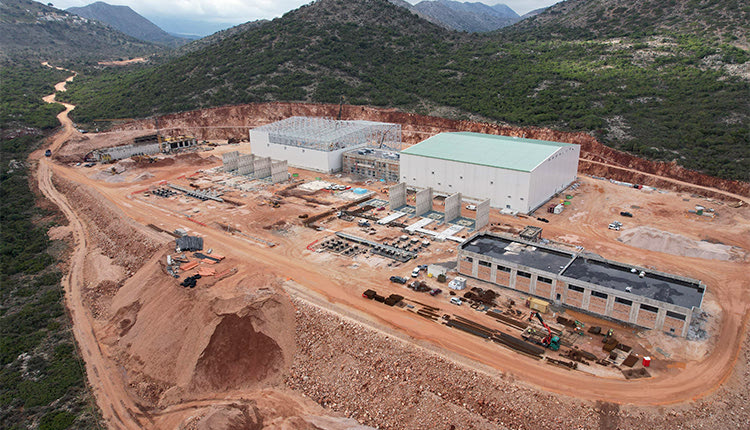

Σ’ αυτό το πλαίσιο άλλωστε κι επισκεπτόμενοι το εργοτάξιο όπου θα δημιουργηθεί ο τερματικός σταθμός στη Δαμάστα του Δήμου Μαλεβιζίου, δήλωναν πως όλα προχωρούν σύμφωνα με τα χρονοδιαγράμματα και πως δεν υπάρχει κάποιο σοβαρό θέμα που να δημιουργήσει προβλήματα στον αρχικό σχεδιασμό.

Ειδικότερα, με βάση τα όσα διαπίστωσαν κατά την επίσκεψη τους τα στελέχη του Ανεξάρτητου Διαχειριστή στο Ηράκλειο, τα βασικά έργα Πολιτικού Μηχανικού που αφορούν τις κύριες κτιριακές εγκαταστάσεις του Σταθμού (χώρος μετατροπής AC σε DC -Converter/DC Halls- και το κτίριο ελέγχου) έχουν σχεδόν ολοκληρωθεί.

Σε πολύ προχωρημένη φάση βρίσκονται οι εργασίες για τα βοηθητικά κτίρια και οι λοιπές εργασίες διαμόρφωσης των εξωτερικών χώρων. Στον Κουμουνδούρο η εγκατάσταση των μετασχηματιστών μετατροπέων έχει ολοκληρωθεί και είναι σε εξέλιξη η εγκατάσταση του κρίσιμου ηλεκτρομηχανολογικού εξοπλισμού στο χώρο του Converter Hall.

Στη Δαμάστα, όπως σημειώνεται, η μεταφορά και εγκατάσταση των μετασχηματιστών μετατροπέων θα πραγματοποιηθεί εντός του Φεβρουαρίου ενώ πραγματοποιούνται οι προκαταρκτικές εργασίες για την εκκίνηση εγκατάστασης του κρίσιμου ηλεκτρομηχανολογικού εξοπλισμού.

Αναφορικά με το καλωδιακό τμήμα της διασύνδεσης, εντός του 2023 ολοκληρώθηκε η εγκατάσταση και προστασία των υποβρύχιων καλωδίων υπερύψηλής τάσης σε όλο το μήκος της διαδρομής των 336 χιλιομέτρων από την Αττική έως την Κρήτη (συνολικά εγκαταστάθηκαν 672 χιλιομέτρων ενεργειακών καλωδίων και 672 χιλιομέτρων οπτικών ινών). Πρόσφατα ολοκληρώθηκε με επιτυχία και η δοκιμή (μετά την εγκατάσταση) των ενεργειακών καλωδίων.

Αναφορικά με την πρόοδο των υπόγειων καλωδιακών τμημάτων (μήκους 32 και 13 χιλιομέτρων σε Αττική και Κρήτη αντίστοιχα), στην Αττική προχωρά εντατικά η κατασκευή της υπόγειας όδευσης από το ΚΥΤ Κουμουνδούρου προς το σημείο προσαιγιάλωσης στην Πάχη και έχει ολοκληρωθεί το 90% της υποδομής και το 70% της τοποθέτησης των καλωδίων.

Στην Κρήτη η πρόοδος των εργασιών οδοποιίας για τα υπόγεια καλώδια μήκους 13 χλμ. ξεπερνά το 60%. Σε προχωρημένο στάδιο είναι και οι εργασίες υποδομής για τα υπόγεια καλωδιακά τμήματα και έχει αρχίσει η τοποθέτηση των καλωδίων.
